ZAK-Fernwärme: Hausanschlüsse in Kempten
Fernwärmeleitungsbau ist einer der anspruchsvollsten Bereiche im Rohrleitungsbau. Der ZAK installiert modernste Technik für Ihre umweltfreundliche Wärmeversorgung.
Der ZAK baut für Sie: Fernwärmeleitungen für eine zukunftssichere und nachhaltige Energieversorgung.
Diese Leitungen werden mit hohem technischen Aufwand verlegt. Absperrungen und Umleitungen sind die Folge. Alle Verkehrsteilnehmer müssen Einschränkungen in Kauf nehmen. Je länger eine Baumaßnahme andauert, desto lauter wird natürlich die Kritik an der Bauzeit.
Die guten Gründe dafür, warum diese Baumaßnahmen viel Zeit benötigen, möchten wir Ihnen gerne ausführlich erklären.
Die Beschreibung gilt für einen durchschnittlich großen Hausanschluss mit einer Leitungslänge zwischen 30-50 Meter erdverlegter Fernwärmeleitung oder den Teilabschnitt einer langen und großen Erschließungsmaßnahme.
Erste Phase – Tiefbau
Dauer 1-2 Wochen

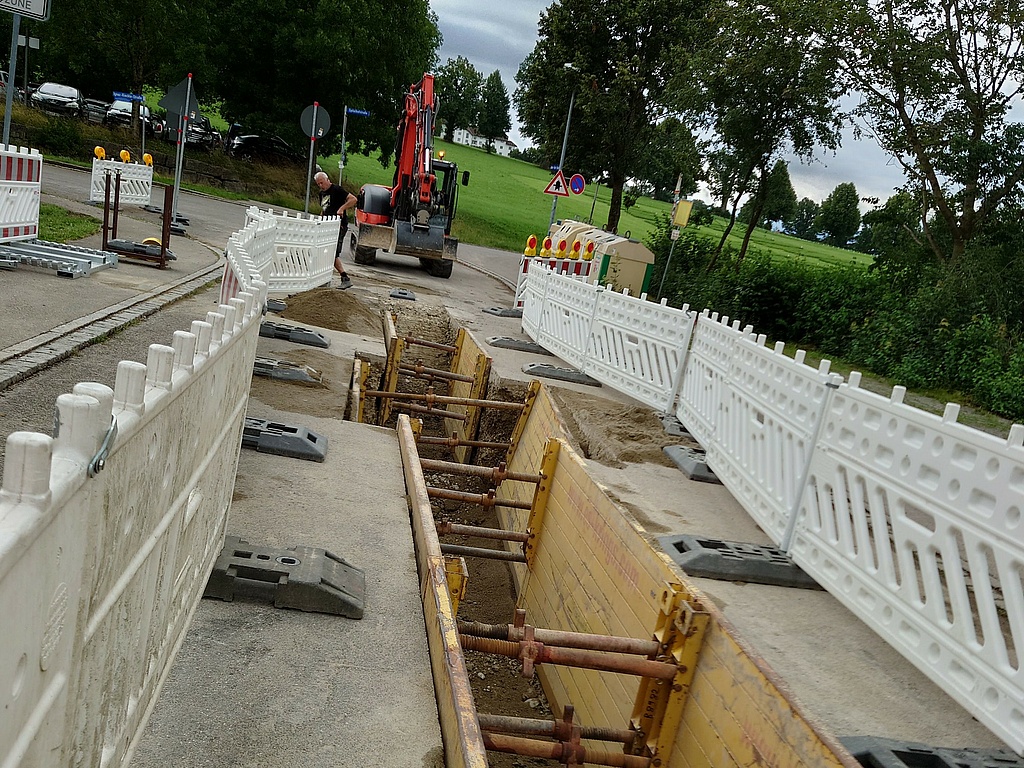

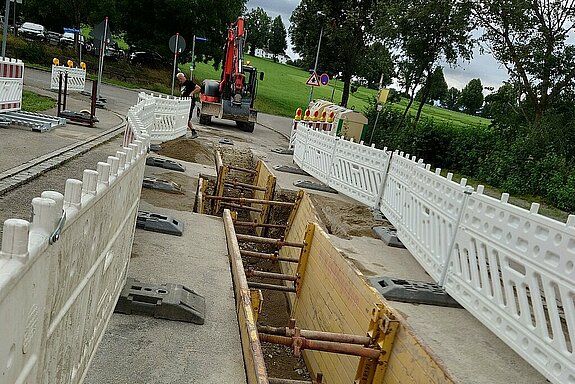

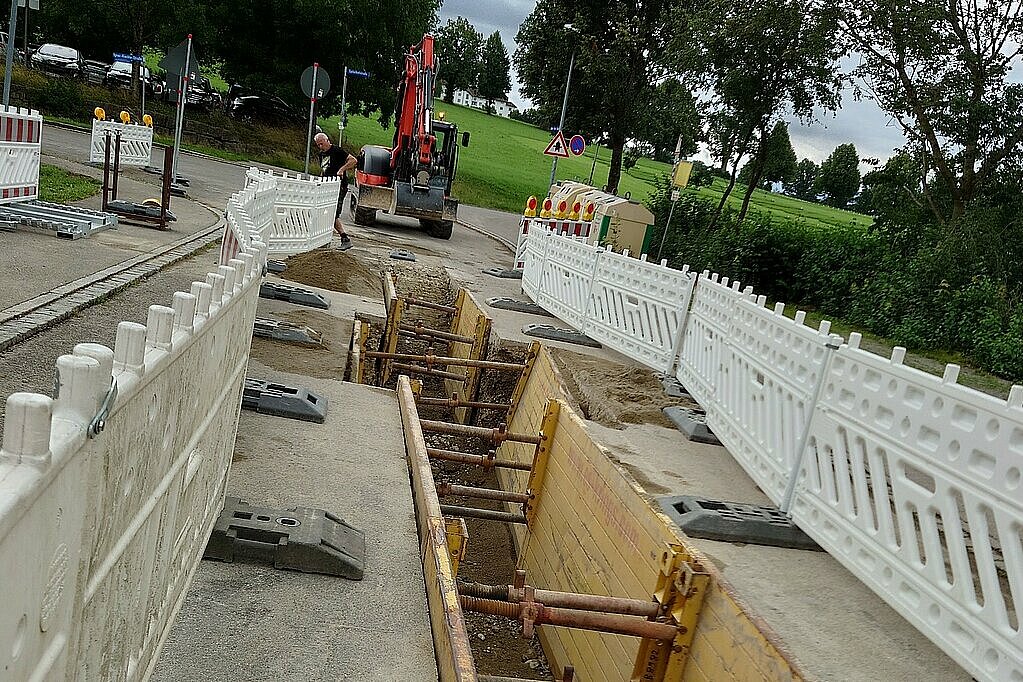

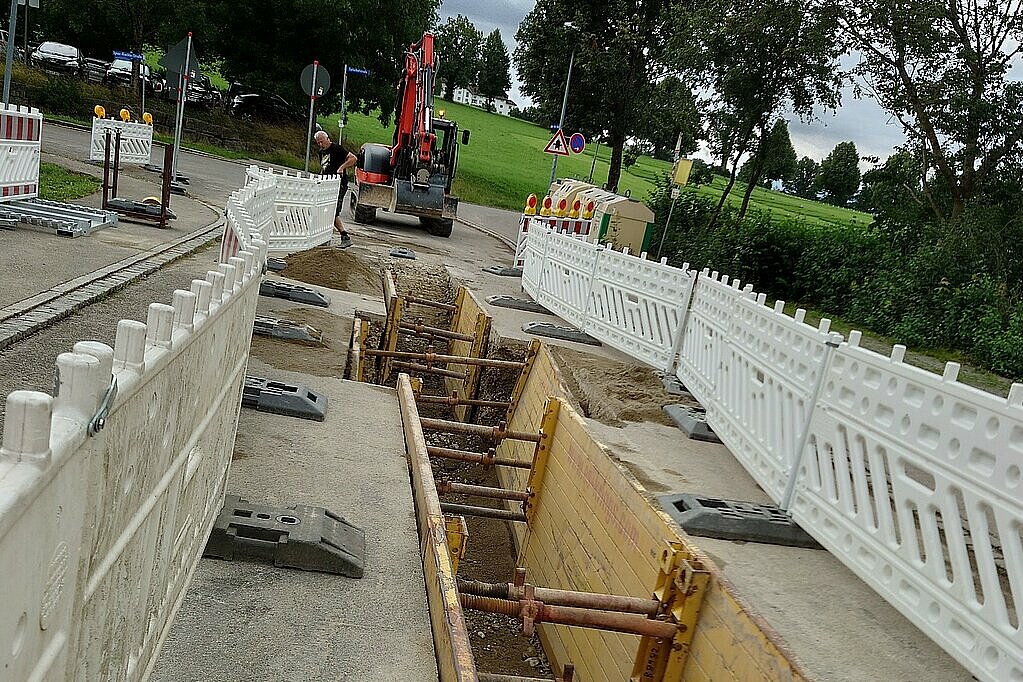

Grabarbeiten für den Hausanschluss:
- Grabenbreite bis ca. 1,2 m
- Grabentiefe 1,0 bis ca. 1,5 m
Das Problem: Die Arbeiten finden oft in innerstädtischen Bereichen mit viel Verkehr statt. Das beeinträchtigt die Arbeitsleistung und verlängert damit die Ausführungszeit.
Zweite Phase - Rohrbau
Dauer ca. 1 Woche

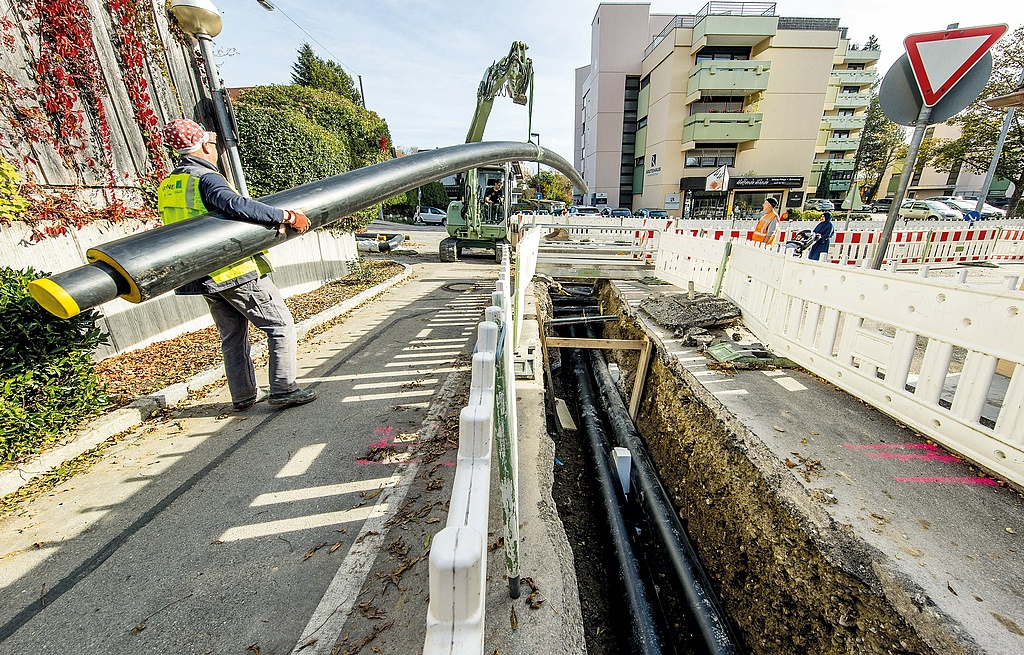

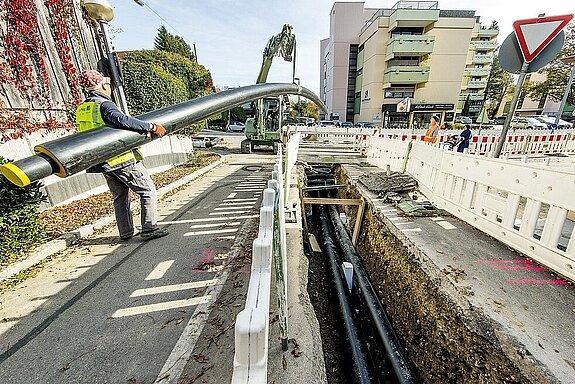

- Starre Leitungen in den Graben einheben (bis zu 12 m pro Stange). Unter Umständen sind LKW-Kran und Bagger nötig.

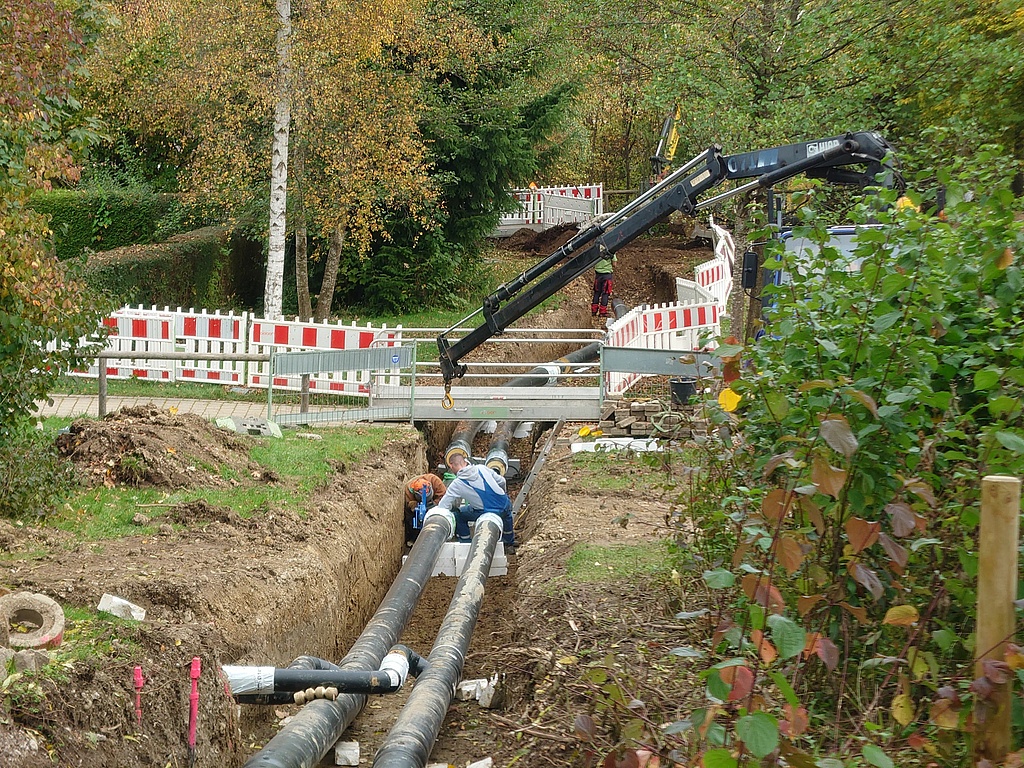

- Schweißen der Verbindungsstellen. Für die Schweißarbeiten ist spezialisiertes Personal erforderlich.
- Anbohrungen an das Bestandsnetz oder Abstellungen des Bestandsnetzes zur Einbindung des Hausanschlusses.

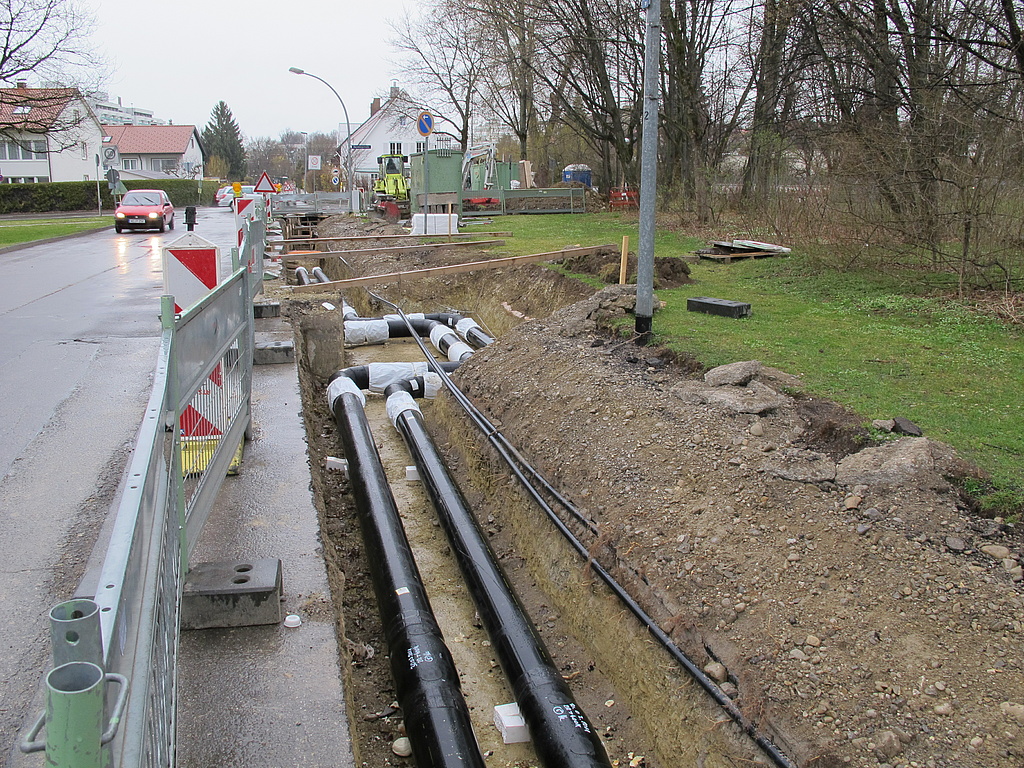

- Ausrichten der Rohrleitungen im Graben.
- Gegebenenfalls werden noch Dichtheitsprüfungen wie Röntgenprüfungen, Druckprüfungen etc., gefordert und durchgeführt.
Dritte Phase - Isolierarbeiten
Dauer 2-3 Tage

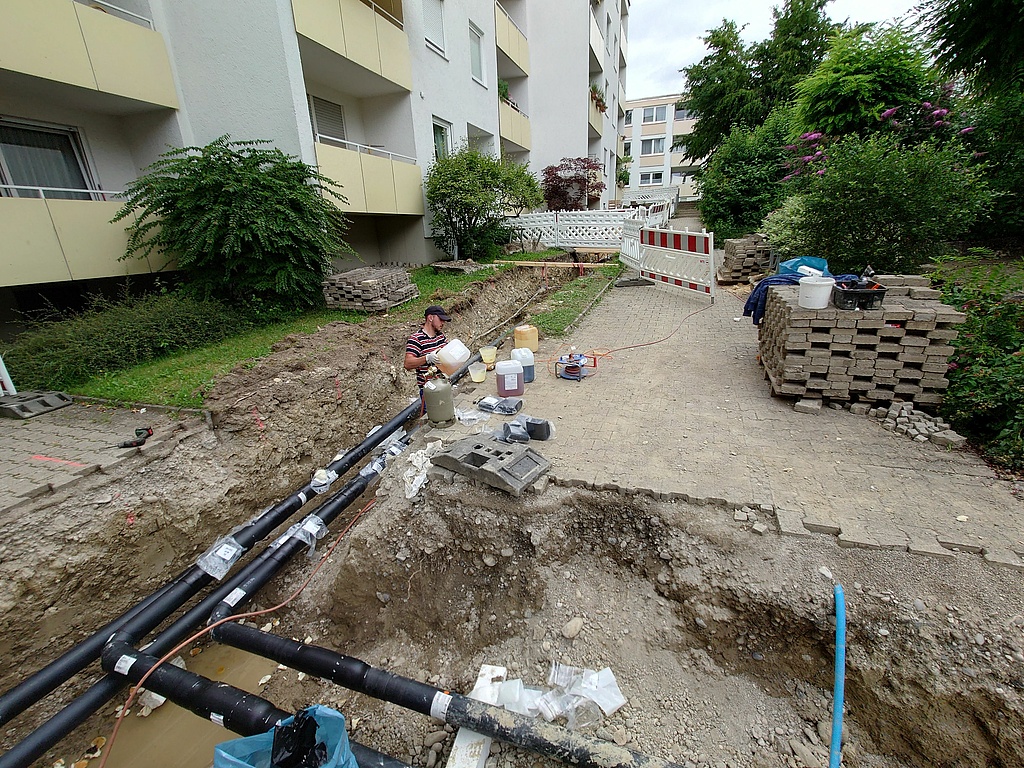

- Muffenmontage an den Schweißstellen zum Abdichten der Stahlrohre vor äußeren Feuchtigkeitseindringungen.
- Muffen müssen ausgeschäumt werden zur Wärmeisolierung (Aushärtung des Schaumes erforderlich).
Vierte Phase - erneut Tiefbau
Dauer 1-2 Wochen
- Einsanden der Rohrleitungen mit speziellem Natursand.
- Meldekabelleitungen verlegen.
- Verfüllen mit Kies und lagenweises Verdichten des Rohrgrabens.
- Asphaltierungsarbeiten und anschließende Räumungsarbeiten der Baustelle. Das ist sehr witterungsabhängig, und bei Regen gar nicht möglich!
ZAK Fernwärme
Energiersicherheit für die Region!
- Insgesamt benötigt man für die Umsetzung der oben beschriebenen Baumaßnahme ca. 4-6 Wochen!
- Durch unvorhersehbare Ereignisse kann sich eine Verzögerung ergeben (z.B. Beschädigungen von Kabeln, Gasleitungen, Stromleitungen etc.).
- Aufgrund der Vorgeschichte Kemptens sind archäologische Funde möglich. Die bringen den Zeitplan gehörig durcheinander. Eine Änderung des Trassenverlaufs benötigt dann wieder Planungszeit und verlängert natürlich die gesamte Maßnahme!
